Валгаград — Ремонты и реконструкции; Валгаград — Трамвайные линии: [5] Пятое депо — Скоростной трамвай
  Валгаград  —  Ремонты и реконструкции  ·  Трамвайные линии: [5] Пятое депо — Скоростной трамвай

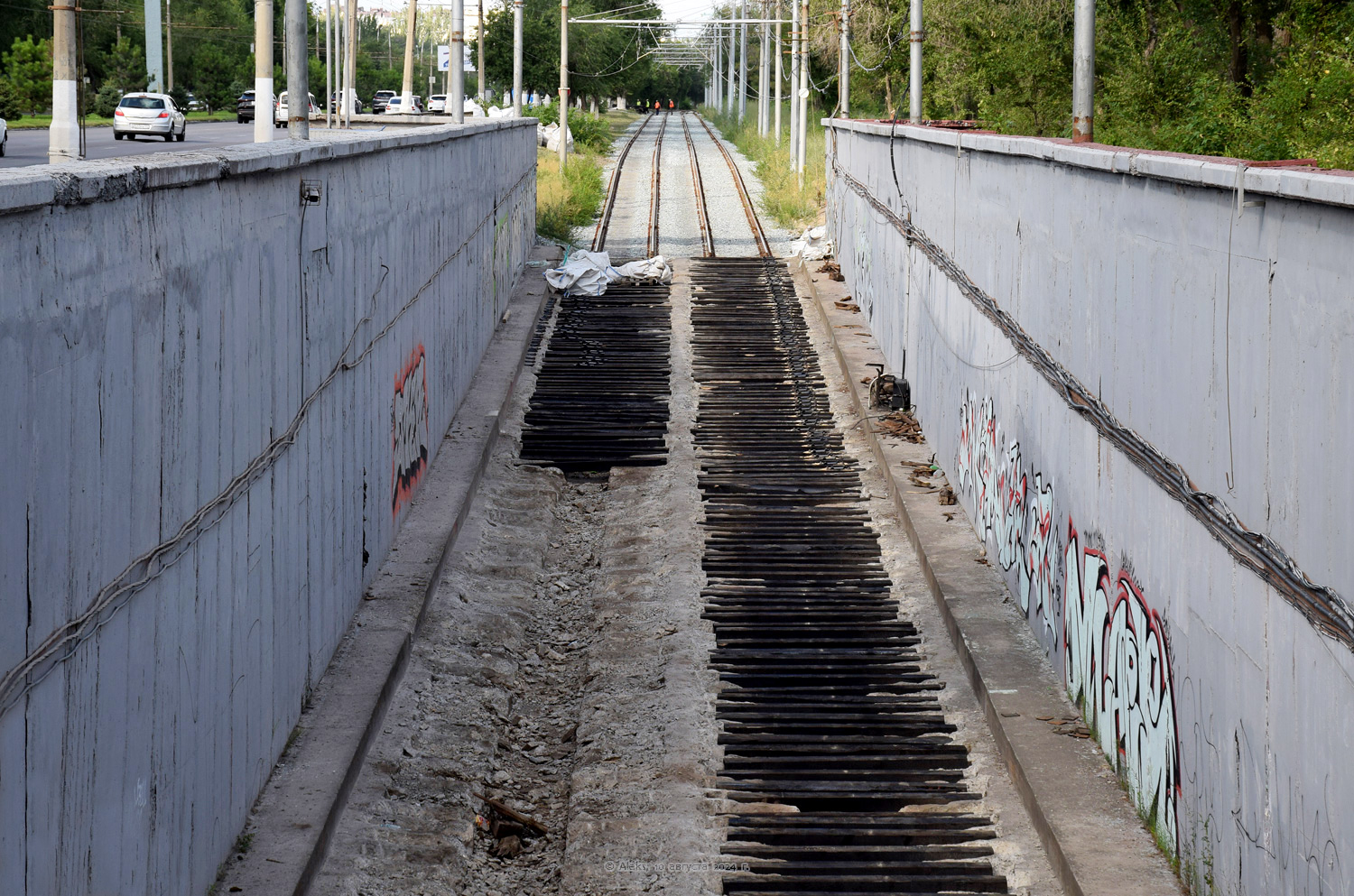

Проспект Ленина, перегон "Стадион "Монолит" — "Завод Красный Октябрь"
Реконструкция скоростного трамвая, замена полотна под путепроводом проспекта Металлургов

Аўтар: Aleks · Валгаград           Дата: 10 жніўня 2024 г., субота

Месца здымак на карце

Статыстыка

Ліцэнзія: Copyright ©
Апублікавана 11.08.2024 09:20 MSK
Праглядаў — 382

Падрабязная інфармацыя

EXIF

Модель камеры:NIKON D5300
Время съёмки:10.08.2024 15:27
Выдержка:1/500 с
Диафрагменное число:8
Чувствительность ISO:400
Фокусное расстояние:60 мм
Паказаць цалкам

Каментары · 12

12.08.2024 08:02 MSK
Спасылка
Aleks · Валгаград
Фота: 10761
Если честно, вызывает сомнения укладка новых деревянных шпал в частично разрушенное основание предыдущего фундамента.
К тому же целостных шпал, а не половинок, с возможностью ухода воды в канализационный сток под путепроводом, как было ранее https://transphoto.org/photo/1817658/

Интересно, так и должно быть или пошли по принципу "экономика должна быть экономной" и с полной разборкой старого и перезаливкой нового бетонного основания решили не заморачиваться, мол, "И так сойдёт!"... ?
+4
+4 / –0
13.08.2024 17:01 MSK
Спасылка
Фота: 52
А ближе фотографий нет? Чтобы понять что они хотят делать?
0
+0 / –0
13.08.2024 17:05 MSK
Спасылка
Aleks · Валгаград
Фота: 10761
Нет, фото этого участка только такие.
Но выглядел такой ремонт весьма странно.
0
+0 / –0
14.08.2024 21:23 MSK
Спасылка
Данила Тодорович · Валгаград
Фота: 78
С таким "ремонтом" участка на пару лет хватит, а потом опять реконструировать полгода будут
0
+0 / –0
15.08.2024 01:04 MSK
Спасылка
Дядя_Федор · Валгаград
Фота: 105
Ремонт нельзя закончить, его можно только прекратить. (народная мудрость)
+1
+1 / –0
15.08.2024 07:57 MSK
Спасылка
Aleks · Валгаград
Фота: 10761
Признаться честно, через 2,5 недели пассажиропоток существенно возрастёт. Сейчас (летом) троллейбусы в часы пик полные идут, что начнётся с сентября даже представлять не хочется.
Мы же на этом (и других https://transphoto.org/photo/1990659/ https://transphoto.org/photo/1990660/) фото можем лицезреть итог практически 2-месячной работы на этом небольшом участке... Напомню, работы на этом конкретном участке начались 25 июня, после полного закрытия движения скоростного трамвая.
0
+0 / –0
15.08.2024 13:30 MSK
Спасылка
AS · Валгаград
Фота: 946
Пробегала информация, что в связи с началом работ на кабельных линиях, трамваи до ноября можно не ждать.
0
+0 / –0
15.08.2024 20:30 MSK
Спасылка
Александр Е. · Санкт-Пецярбург
Няма фота
Какой-то треш... Почему не полушпалки? Ну и укладывать в раскрошенный бетон... Я подозреваю, так и оставят, а бетон между шпал зальют. Ну а потом портал благополучно подтопит в один прекрасный дождь. А строители и чинуши будут разводить руками.
0
+0 / –0
15.08.2024 20:41 MSK
Спасылка
Фота: 52
Цитата (AS, 15.08.2024):
> Пробегала информация, что в связи с началом работ на кабельных линиях, трамваи до ноября можно не ждать.

Так это понятно. К монтажу остановок тоже не приступали.

На ВГТЗ тоже никаких работ давно не ведется.
0
+0 / –0
30.08.2024 13:49 MSK
Спасылка
AS · Валгаград
Фота: 946
https://v102.ru/news/133812.html
>- Основной объем работ на реконструируемом участке наземной линии скоростного трамвая от ул. 39-й Гвардейской до ул. Землянского будет завершен в начале осени, что позволит возобновить трамвайное движение в соответствии с ранее запланированными сроками. Работы, не требующие остановки трамвайного движения, будут производиться в технологичные окна и ночное время, - подчеркнули в пресс-службе администрации Волгограда.

С такими новостями возникает ощущение, что принято решение закончить все работы в ближайшее время. А недоделанное доделывать следующим летом.
0
+0 / –0
30.08.2024 19:18 MSK
Спасылка
Данила Тодорович · Валгаград
Фота: 78
Цитата (AS, 30.08.2024):
> А недоделанное доделывать следующим летом.

У меня уже истерический смех. Сколько это может продолжаться то ёмаё
0
+0 / –0
30.08.2024 21:05 MSK
Спасылка
Фота: 52
Цитата (AS, 30.08.2024):
>
> С такими новостями возникает ощущение, что принято решение закончить все работы в ближайшее время. А недоделанное доделывать следующим летом.

Кто его знает. Им бы основное сделать.
0
+0 / –0

Ваш каментар

Палітычныя дыскусіі забаронены.
Увайдзіце або зарэгіструйцеся, каб пакідаць каментары.
